“AI 时代最稀缺的资源,从 GPU 转向 Firm Power——一种全年 365 天、每天 24 小时都能稳定供应的电力。“

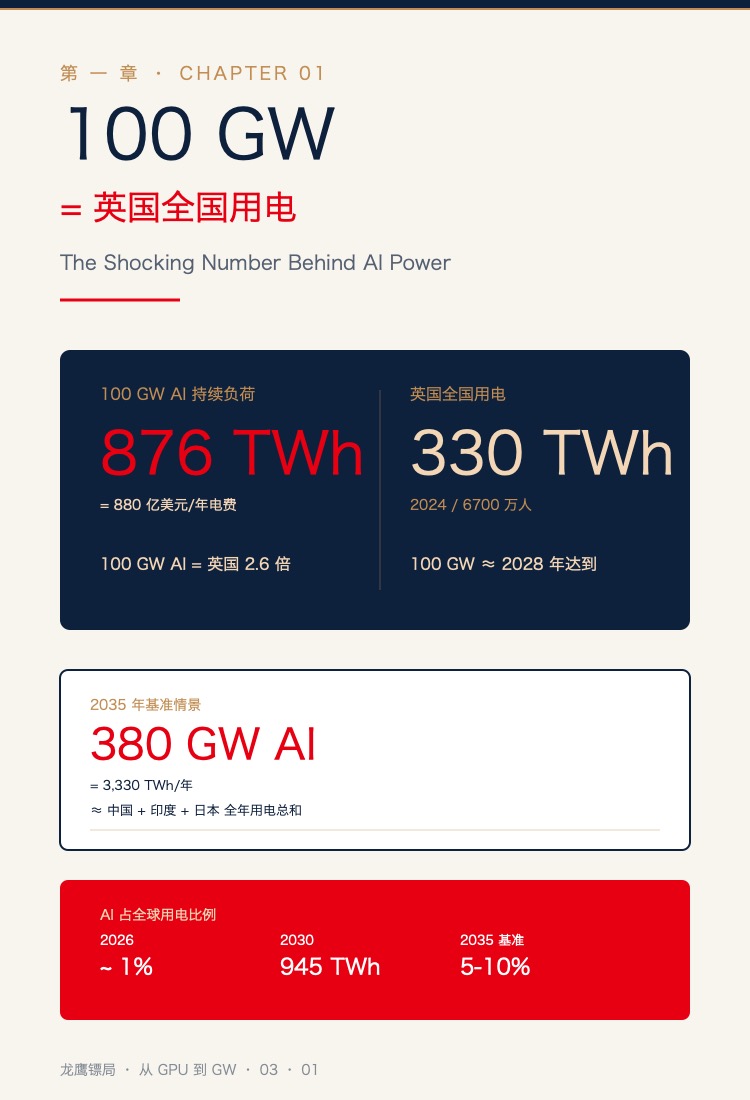

一、100 GW AI = 英国全国用电

最近有一个数字在能源圈和 AI 圈之间悄悄流传:
如果全球 AI 数据中心的持续负荷达到 100 GW,它一年消耗的电力将达到 876 TWh——约等于 880 亿美元的电费账单。
这个数字是什么概念?
100 GW 持续负荷 ≈ 英国全国用电的 2.6 倍。
英国有 6700 万人口,2024 年全国用电约 330 TWh。100 GW AI 用电规模相当于把英国的全部电力都给 AI 都不够。
有人可能会想:100 GW 是不是太夸张了?现在的 AI 数据中心哪有这么大?
但事实是——2026 年全球 AI 数据中心持续负荷基准 40 GW,2030 年预计 130 GW,2035 年基准情景 380 GW。
也就是说,100 GW 不是”未来某个遥远的临界点”——它大概率会出现在 2028 年前后。
380 GW 呢?它约等于 3,330 TWh/年——这个数字是中国 + 印度 + 日本三国全年用电的总和。
(ps: 你可以把 380 GW AI 理解为:相当于再造一个”全球前三”经济体的全部用电,但全给 AI。)
这意味着 AI 将从”边缘耗电”变成”全球电力第一用户”。
根据 IEA《Energy and AI》报告,AI 数据中心总用电将从 2026 年约 415 TWh 翻倍到 2030 年约 945 TWh。AI 占全球用电比例将从 2026 年约 1% 上升到 2035 年基准情景的 5-10%。
(ps: 麦肯锡甚至给了一个”超级 AI 情景”——AI 占全球用电可达 30%。这是极端假设,但说明能源工业的扩张速度可能超出所有人预期。)
二、一个被严重低估的范式转换

如果你只看 AI 算力的”前端”,你看到的是 GPU、HBM、CoWoS——这是上一篇文章讲过的”硬件产业链”。

但如果你把目光转向”后端”,你会看到 AI 数据中心是建在 电力系统 之上的——而电力系统的反应速度,远比芯片产业链慢得多。
一个芯片工厂,24 个月 可以建好。
一座大型核电站,5-10 年 才能建成。
一座 AI 数据中心,18 个月 可以通电。
一座从零开始的电网升级 + 燃机电站 + 储能系统,3-5 年 才能落地。
(ps: 这个时间差是 AI 时代最致命的”时间错位”——AI 算力建设速度远远超过电力建设速度。)
这意味着——未来 5-10 年,决定 AI 算力上限的不是 GPU、不是资本,而是电力系统的扩张速度。
但更微妙的是另一个问题:电力供应不能只看”价格”,还要看”稳定性”。
这就引出了一个被绝大多数 AI 投资者忽视的概念——Firm Power。
三、Firm Power:AI 时代真正稀缺的能源

3.1 LCOE 思维的陷阱
过去十年,全球能源行业的核心 KPI 是 LCOE——平准化度电成本。
LCOE 只问一个问题:发电一度电的平均成本是多少?
按 LCOE 排序:
- 光伏:$20-55/MWh(全球最低)
- 陆上风电:$40-70/MWh
- CCGT 天然气:$60-140/MWh
- 核电(新建):$80-220/MWh(最贵)
(ps: Lazard LCOE+ 报告是全球最权威的能源成本数据来源之一。)
单看 LCOE,太阳能碾压一切。
但 LCOE 有一个致命缺陷——它假设电力是”可以储存的”,不区分”白天发的电”和”晚上发的电”。
光伏白天发电、晚上歇菜。AI 数据中心 24×7 不间断运行。
如果你必须保证 AI 数据中心一年 365 天、每天 24 小时都有电,那你需要:
- 光伏 + 储能——但储能(电池)成本高昂,4 小时储能就把 LCOE 翻倍
- 光伏 + 燃机调峰——白天光伏、晚上燃机,但系统复杂度高
- 核电——24×7 稳定,但建设周期 5-10 年
- CCGT 燃气——24×7 稳定,建设快(2 年),但碳排放 + 天然气价格波动
CRU(英国商品研究所)已经得出结论:
“数据中心电力成本:firmed renewables(带储能的再生能源)实际上比 gas-based power(燃气发电)更贵。”
(ps: 这是 AI 能源经济学最大的”反直觉”——光伏 LCOE 全球最低,但配储能 + 调峰后,Firm Power Cost 反而比燃气贵。)

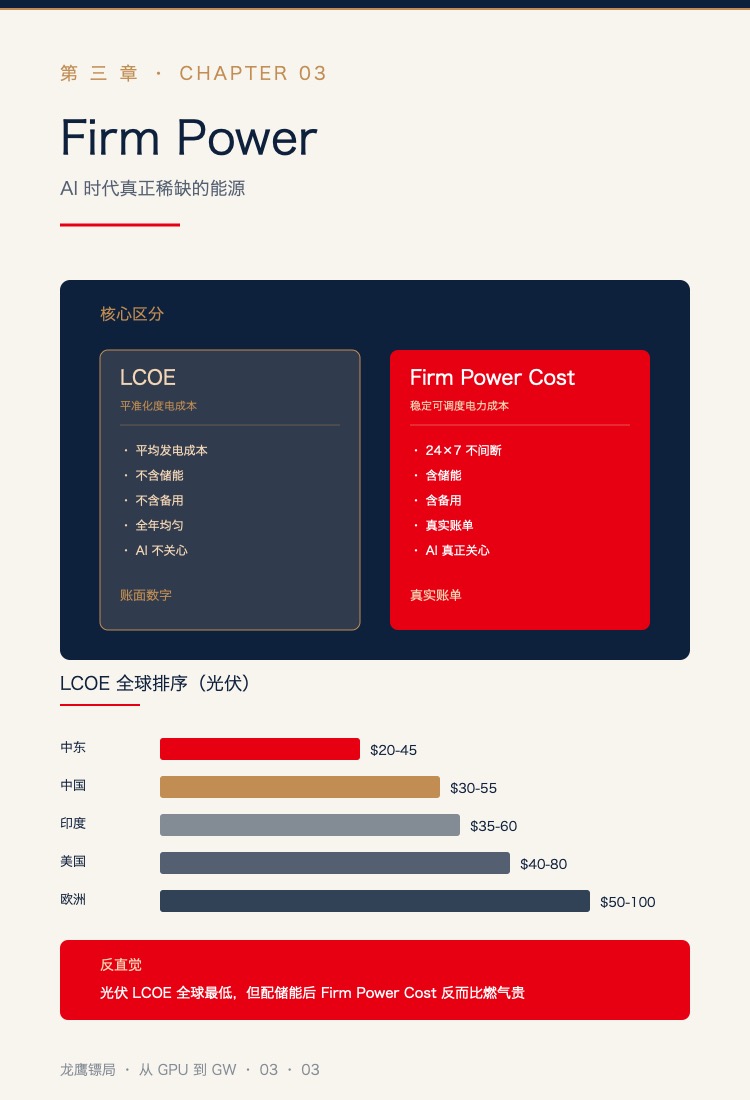

3.2 什么是 Firm Power
Firm Power,专业术语,指的是**“不管什么天气、不管什么时段,都能稳定提供的电力”**。
它和 LCOE 的关键区别:
| 维度 | LCOE | Firm Power Cost |
|---|---|---|
| 衡量 | 平均发电成本 | 稳定可调度电力的真实成本 |
| 时间假设 | 全年均匀 | 24×7 不间断 |
| 是否含储能 | 不含 | 含 |
| 是否含备用 | 不含 | 含 |
| AI 关心吗? | 不关心 | 真正关心 |
核电 + 配储能的燃电 = Firm Power 纯光伏 = 不算 Firm Power(除非配大量储能)
(ps: 这就是为什么我说”LCOE 是平均成本,Firm Power 才是 AI 关心的成本”。一个是账面数字,一个是真实账单。)
3.3 100 GW AI 的四种能源方案
让我们用 Firm Power 思维,算一笔 100 GW AI 持续负荷的真实账。
方案 A:全核电
装机约 111 GW(核电容量因子 90%),年电费约 $149B。优势是 24×7 稳定 Firm Power,劣势是建设周期 5-10 年——等不及的 AI 数据中心根本用不上。
方案 B:全燃气(CCGT)
装机约 167 GW(容量因子 60%),年电费约 $88B。优势是 Speed-to-Power——24 个月内可投运;劣势是碳排放 + 天然气价格波动。
方案 C:风光 + 储能
需要 450 GW+(光伏 250 GW + 风电 200 GW + 储能 1-3 TWh + 备用燃机 20-30 GW),年电费约 $70-105B。优势是低 LCOE + 碳中和,劣势是间歇性 + 储能成本 + 系统复杂度。
方案 D:核 + 风 + 光 + 气 + 水 + 储能(混合方案)
核电 40 GW + 光伏 180 GW + 风电 120 GW + CCGT 30 GW + 水电 20 GW + 储能 1-2 TWh,年电费约 $74-101B。
这种混合方案是真正的”长期最优解”——核电锁定 Firm Power,燃机解决 Speed-to-Power,平衡两者优势的同时降低整体风险。
(ps: 单一能源方案都有致命缺陷。AI 数据中心的真实选择不是”用什么能源”,而是”用什么能源组合”。)
四、核电复兴:AI 时代的”战略物资”

既然 Firm Power 这么重要,那 Firm Power 的最优解是什么?
答案是核电。

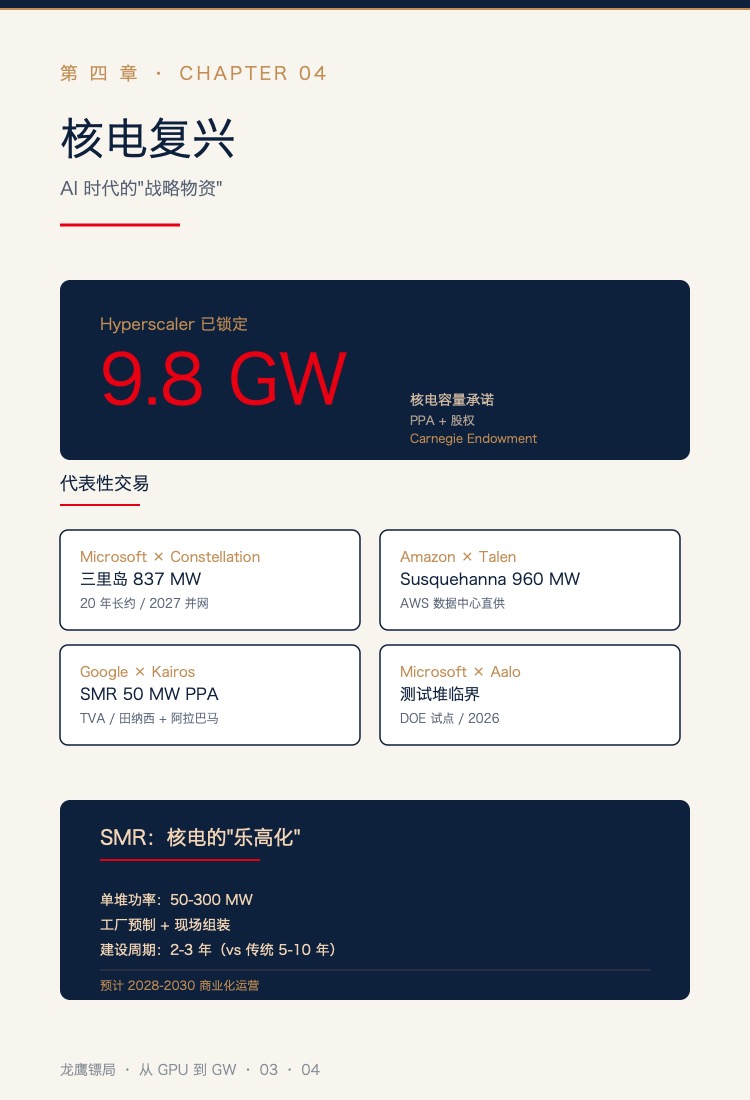

核电是 AI 时代唯一的”全能选手”:24×7 稳定供应、低碳、土地需求低、长期稳定、高容量因子(90%)。唯一的劣势是建设周期 5-10 年——但这个问题正在被 SMR(Small Modular Reactor) 解决。
4.1 Hyperscaler 抢购 9.8 GW 核电
2024-2026 年,全球大型科技公司掀起了一轮”核电抢购潮”。
Carnegie Endowment 统计:大型科技公司已锁定 9.8 GW 核电容量——包括 PPA(购电协议)和股权。
代表性交易:
Microsoft + Constellation Energy——2024 年签约,重启宾州三里岛 1 号机组(837 MW),20 年长约,2027 年并网,专门供应 Microsoft AI 数据中心。
Amazon + Talen Energy——2024 年签约,购买 Susquehanna 核电站 960 MW 数据中心电力,直接配套 Amazon AWS。
Google + Kairos Power——2025 年与 TVA(田纳西河谷管理局)签订 50 MW SMR PPA,SMR 部署在田纳西 + 阿拉巴马。这是 Google AI 数据中心首次直接对接 SMR。
Microsoft + Aalo Atomics——2026 年,Aalo 测试反应堆达到临界,是美国能源部试点项目下的首个临界。
(ps: 这一波”核电抢购”和 1970 年代石油危机后的核电建设完全不同——买家从”国家电力公司”变成了”AI 公司”。)
4.2 SMR:核电的”乐高化”
传统核电最大的问题是:单堆太大(1 GW+),建设周期太长(5-10 年),CAPEX 太高(每 GW 几十亿美元)。
SMR(Small Modular Reactor)——单堆功率 50-300 MW,工厂预制 + 现场组装——把核电从”超大工程”压缩到”模块化项目”。
主流 SMR 厂商:NuScale(美国领头羊,已获 NRC 设计认证)、B&W mPower、Holtec、Rolls-Royce SMR(英国)、Kairos Power(氟盐冷却堆)、X-energy(高温气冷堆)。
预计 2028-2030 年 首批 SMR 商业化运营。
(ps: SMR 是核电版的”集装箱革命”——把工厂生产搬到施工现场,2-3 年内就能交付一座 300 MW 核电。这就是为什么我说”核电不再是 5-10 年工程,而是 2-3 年模块化项目”。)
五、燃气轮机:Speed-to-Power 的关键桥梁

核电虽好,但建设太慢。SMR 还要等 2-3 年。
那么在 2026-2030 年的”窗口期”,AI 数据中心靠什么?

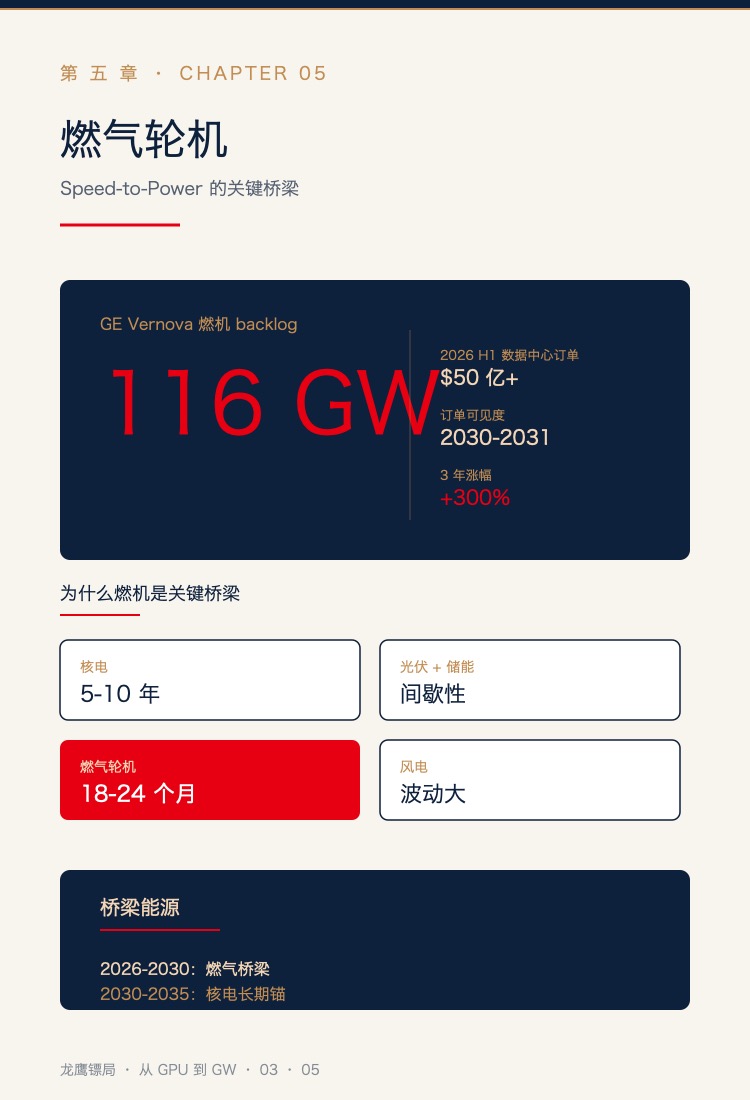

答案是燃气轮机(CCGT)。
2026 年 Q2,GE Vernova 公布:燃气轮机 backlog 116 GW(历史新高,超过目前全球所有运行中的燃机总装机容量),数据中心相关订单 2026 H1 超 $50 亿,订单可见度到 2030-2031 年,价格 3 年涨 300%。
核电:5-10 年 光伏:间歇性 + 储能成本 风电:波动大 燃机:18-24 个月投运
燃气轮机是 AI 时代唯一的”Speed-to-Power”方案——从签约到通电 18-24 个月,是 AI 数据中心”等得起”的能源。
代价是:碳排放 + 天然气价格波动。
(ps: 这就是为什么我说”燃气是 2026-2030 年的桥梁能源,核电是 2030-2035 年的长期锚”。AI 时代的能源结构是分阶段的,不能一步到位。)
六、铀价:核电产业链的价值锚

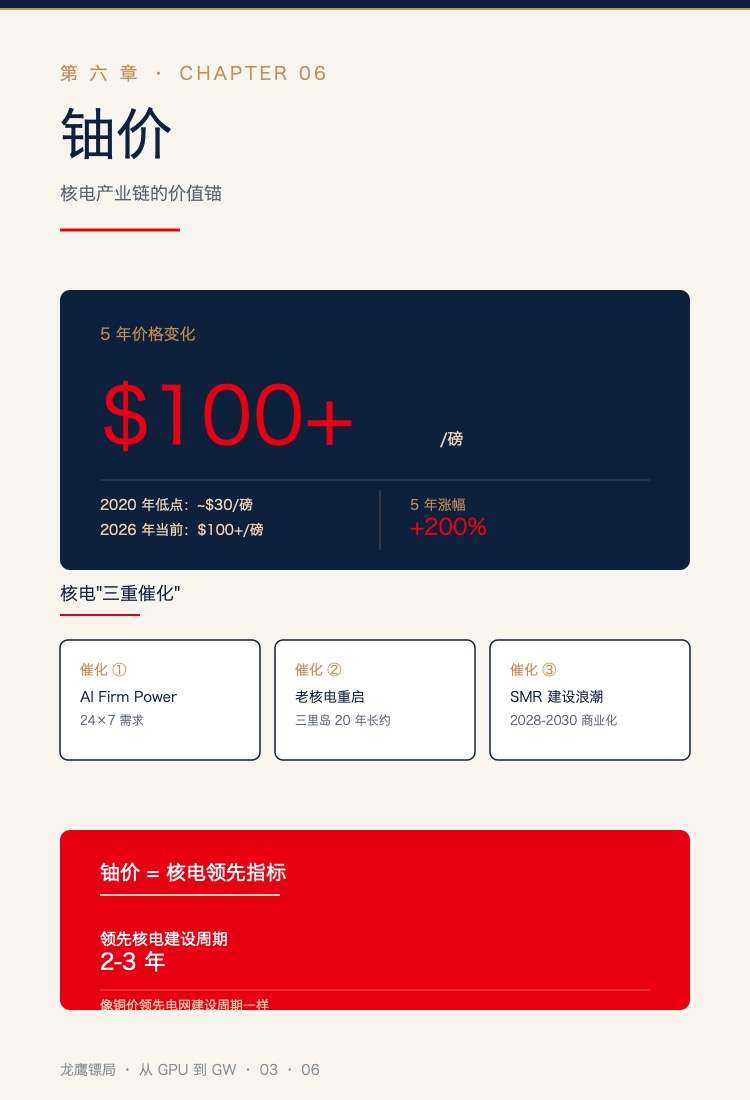

核电复兴的第一波”卖铲人”是铀矿。
铀价已经从 2020 年低点 ~100+/磅**,5 年涨幅 200%+。
这背后是核电产业链的”三重催化”:
- AI 数据中心的 24×7 Firm Power 需求
- 三里岛等老旧核电重启(Microsoft 等签 20 年长约)
- SMR 模块化反应堆建设浪潮
(ps: 铀价上涨领先核电建设周期 2-3 年。这就像铜价领先电网建设周期一样——“原材料周期”是”建设周期”的领先指标。)

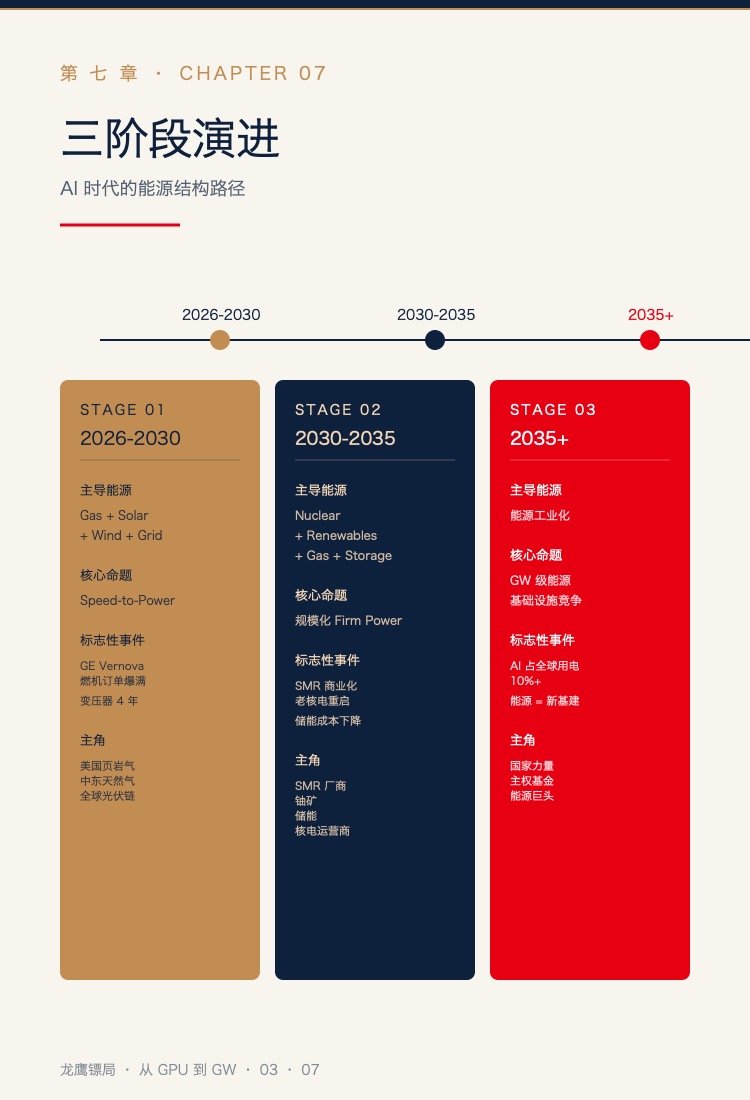

七、能源结构的三阶段演进

把上面所有线索串起来,AI 时代的能源结构变化可以分成三阶段——每一阶段都有自己的”主角”。
第一阶段:2026-2030(Gas + Solar + Wind + Grid)
核心命题:解决 Speed-to-Power
标志性事件:GE Vernova 燃机订单爆满;光伏 + 风电产能加速扩张;变压器交付周期拉长至 4 年。
主角:美国页岩气 + 中东天然气 + 全球光伏供应链。
第二阶段:2030-2035(Nuclear + Renewables + Gas + Storage)
核心命题:解决规模化 Firm Power
标志性事件:SMR 商业化运营;老核电大规模重启;储能成本下降至可大规模部署。
主角:SMR 厂商 + 铀矿 + 储能 + 核电运营商。
第三阶段:2035+(能源工业化阶段)
核心命题:GW 级能源基础设施竞争
标志性事件:AI 占全球用电 10%+;能源本身就是新基建;国家力量主导能源超级工程。
主角:国家力量 + 主权基金 + 能源超级巨头。

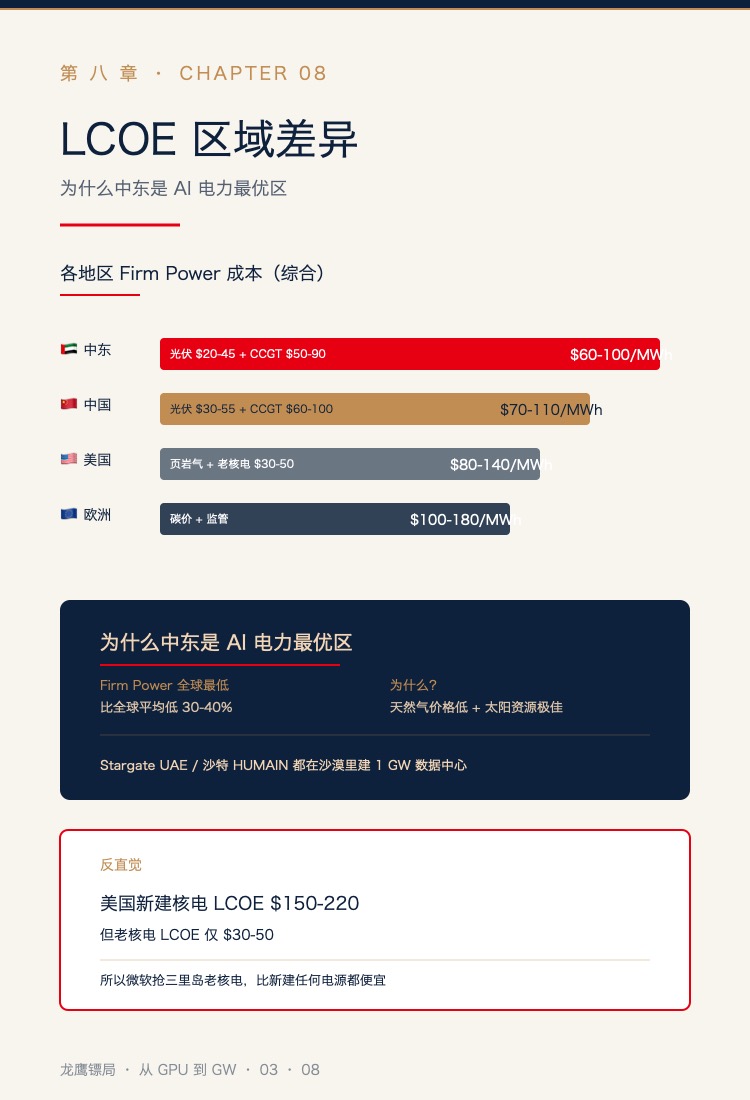

八、LCOE 区域差异:为什么中东是 AI 电力最优区

不同地区的 LCOE 差异巨大,这决定了 AI 算力的”地理分布”。
| 区域 | 光伏 LCOE | CCGT LCOE | 核电 LCOE |
|---|---|---|---|
| 美国 | $40-80 | $80-140 | 30-50(存量) |
| 中国 | $30-55 | $60-100 | $80-130(新建) |
| 欧洲 | $50-100 | $80-160 | $100-180 |
| 中东 | $20-45 | $50-90 | — |
| 印度 | $35-60 | $70-120 | $90-140 |
中东 Firm Power 成本全球最低——光伏 50-90 组合,Firm Power Cost 仅 $60-100/MWh,比全球平均低 30-40%。这就是为什么 Stargate UAE、沙特 HUMAIN 都能在沙漠里建得起 1 GW 级别的 AI 数据中心。
中国 Firm Power 成本第二低——光伏 60-100 组合 + 大规模特高压电网解决区域错配,“东数西算”是这套成本结构的工程化表达。
欧洲 Firm Power 成本最高——碳价 + 监管成本,LCOE 偏高,是 AI 算力”高成本区”。欧洲 AI 公司的选择要么付高电价,要么去中东建数据中心。
美国核电新项目 LCOE 偏高(反映 Vogtle / V.C. Summer 超支),但存量核电 LCOE 仅 $30-50/MWh——这是 AI 公司抢购老核电的根本原因。
(ps: 一个反直觉的事实——美国新建核电 LCOE 30-50,比新建光伏还便宜。)
九、变压器:Firm Power 的”最后一米”

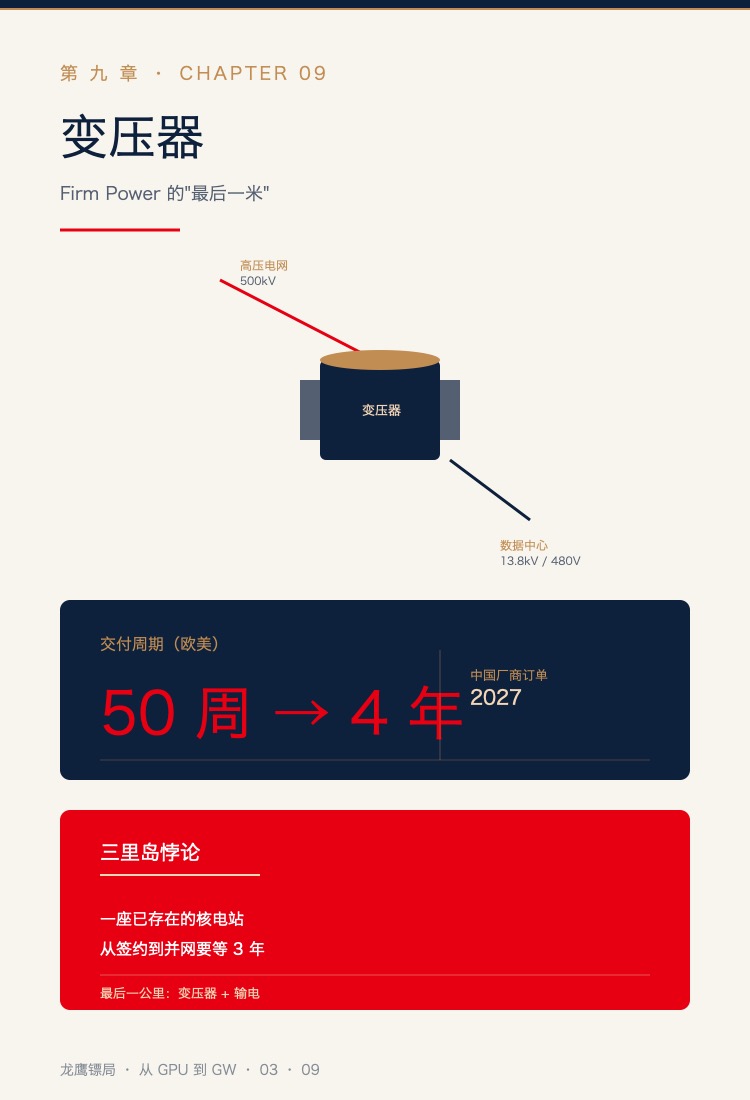

讲完发电侧,必须提一个被绝大多数投资者忽视的”转换器”——变压器。
大型变压器把高压电网电(115kV / 230kV / 500kV)变成数据中心可用的中低压电(13.8kV / 480V)。1 GW AI 数据中心需要几十台大型变压器。
但欧美变压器的交付周期已经从 50 周延长到最长 4 年。中国厂商订单排到 2027 年。三里岛核电重启”卡在变压器”,Constellation 高管公开承认这是最大瓶颈。
(ps: 变压器是 Firm Power 的”最后一米”——再多核电、燃气、光伏,没有变压器就无法”落地”。这就是为什么电力设备产业链(GE Vernova / Schneider / 特变电工 / ABB)正在成为 AI 时代最被低估的”卖铲人”。)
十、回到 100 GW

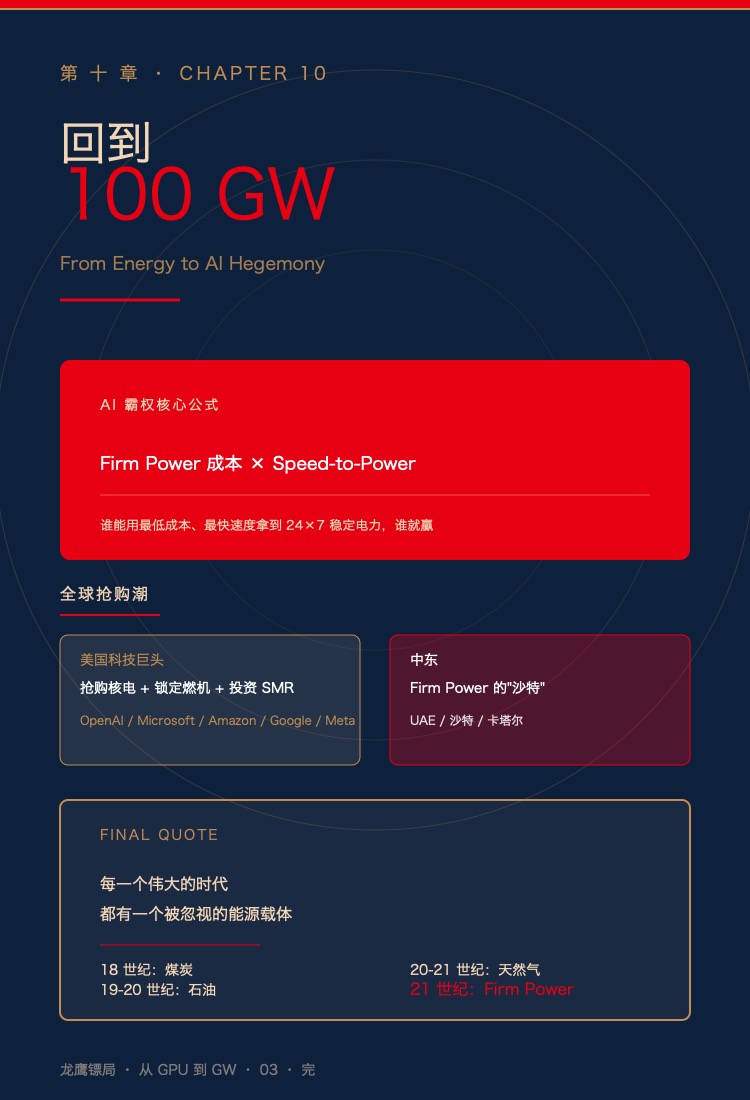

写到这里,让我们回到开头的那个数字——100 GW AI = 英国全国用电。
当一个 AI 数据中心集群消耗的电力超过一个发达国家时,它就不再是”科技行业”的范畴,而是能源工业的范畴。
未来 5-10 年,决定 AI 霸权的核心变量:
- 不是 GPU 数量
- 不是模型规模
- 不是资本厚度
- 而是 Firm Power 成本 × Speed-to-Power
谁能用最低成本、最快速度拿到 24×7 稳定电力,谁就赢得这一轮。
这就是为什么美国科技巨头(OpenAI / Microsoft / Amazon / Google / Meta)正在全球抢购核电 + 锁定燃机订单 + 投资 SMR。
这也是为什么中东(UAE / 沙特)凭借廉价天然气 + 太阳能,正在成为全球Firm Power 的”沙特”。
(ps: 太阳底下没有新鲜事——能源一直是霸权的核心变量。AI 时代也不例外。)
下一篇,我们将画出”算力霸权”的全球地图——美国 / 中国 / 中东 / 欧洲 / 台湾韩国,五个地区在 AI 算力 + 能源 + 资本的三维战场上各有筹码,谁将在 Firm Power 上占据最优位置?
“每一个伟大的时代都有一个被忽视的能源载体——18 世纪是煤炭、19 世纪是石油、20 世纪是天然气、21 世纪是 Firm Power。”
(完)
下篇预告:《算力霸权的全球版图——中美博弈的新战场》——美国/中国/中东/欧洲/台湾韩国,五个地区在 AI 算力 + 能源 + 资本的三维战场上各有筹码。第四篇,我们将画出”算力霸权”的全球地图,看看谁在 Firm Power 上占据最优位置。
参考资料
- IEA: Energy and AI Report
- McKinsey: The Cost of Compute ($7 Trillion Race)
- Carnegie Endowment: Beyond the Hype - Hyperscaler Nuclear Commitments
- Lazard: LCOE+ Report
- CRU Group: Data Centre Power Costs - Firmed Renewables vs Gas
- Utility Dive: GE Vernova Gas Turbine Backlog 116 GW
- CNBC: How GE Vernova Builds the Turbines Powering AI
- Reuters: Big Tech Puts Financial Heft Behind Next-Gen Nuclear Power
- Reuters: Delayed Transmission Projects Blocking Three Mile Island Restart
- DCD: TVA Signs 50MW PPA with Kairos for Google Data Centers
- DCD: Microsoft-Backed Aalo Achieves Test Reactor Criticality
- smrintel: Who Is Buying SMRs
- IDTechEx: Data Centers Go Nuclear
- Axis Intelligence: Nuclear Energy for Data Centers 2026 - 9.8 GW Committed
- 投资/行业分析/全球AI高端算力供给规模与分布结构分析.md
- 投资/行业分析/2026-2035_全球AI算力_电力地图与经济学模型.md
