AI争夺战的真正战场:从GPU到GW

“未来十年,决定一个国家 AI 霸权的,不是它拥有多少 GPU,而是它能否以最低成本、最快速度、长期稳定地获得 GW 级电力。“


一、一台等两年的变压器

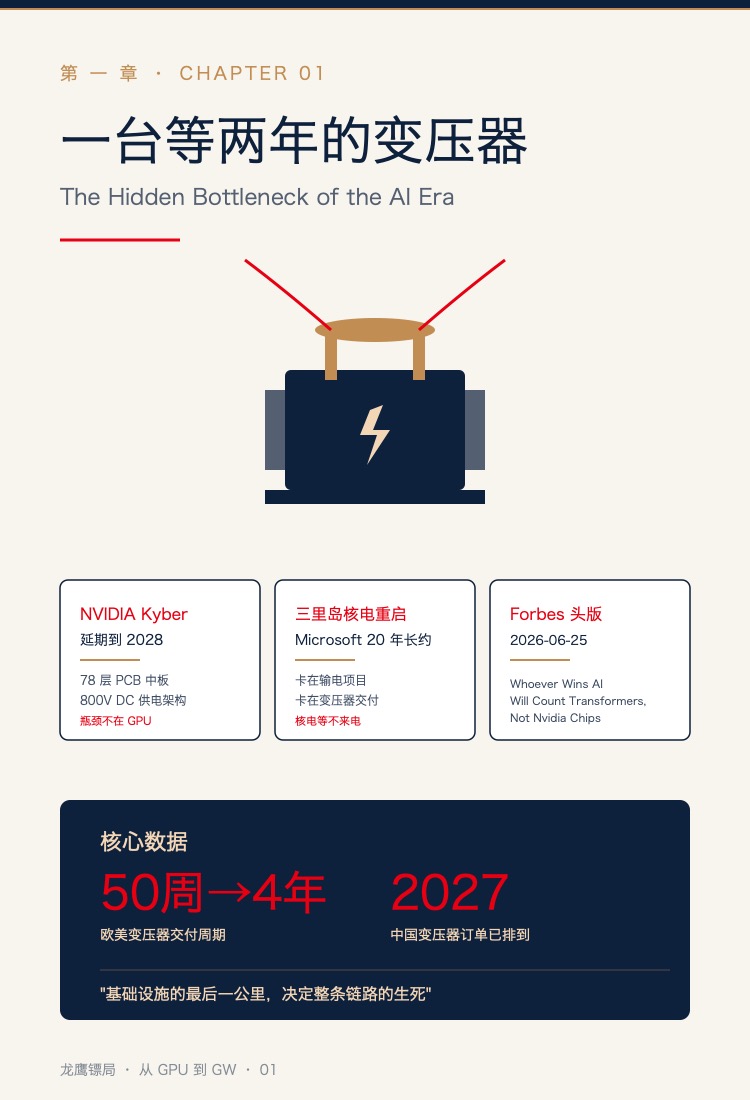

一台等两年的变压器|724

2026 年 7 月,CNBC 一则不起眼的消息在科技圈炸开了锅:

英伟达原计划 2027 年发布的 Kyber 机架系统——搭载下一代 Rubin Ultra 芯片、被视为”AI 算力最终形态”的旗舰产品——正式宣布延期到 2028 年。

延期的原因耐人寻味:不是 GPU 性能不够,不是芯片产能不足,而是一个 78 层 PCB 中板的制造难题,再叠加一套 800 伏直流供电架构的工程改造。

(ps: 你没看错——AI 时代最强大的芯片公司,最终被卡在了”电”上。)

这还没完。

几乎同一时间,美国宾夕法尼亚州的三里岛核电站——1979 年那场著名事故的发生地——正在紧张地重启。微软与星座能源(Constellation Energy)签下一份 20 年长约,要把这块沉睡的核电资产重新点燃,专门供应给 AI 数据中心。

但 Constellation 的高管最近公开承认:重启的最大阻碍不是核反应堆,不是监管审批,而是”Delayed transmission projects”——输电项目和变压器交付。宾州当地媒体甚至用一句话点出这个黑色幽默:“Transformer delivery brings Three Mile Island restart one step closer to reality.”

一座核电的重启,最后卡在一个变压器上。

这不是孤立事件。

2026 年 6 月 25 日,全球顶级商业杂志《福布斯》的头版文章标题已经亮明观点:“Whoever Wins AI Will Count Transformers, Not Nvidia Chips”——赢下 AI 竞争的人,将数的是变压器,而不是 GPU。

2026 年初,《新浪财经》的一篇报道同样刷屏:“一台变压器等两年?中国厂商连夜赶工,AI 算力逼疯全球电网”。

三件事,指向同一个底层逻辑——

为什么这场号称”AI 决定国运”的竞赛,最稀缺的资源不是芯片,而是电力?


二、一个被忽视的”AI×能源”复合超级周期

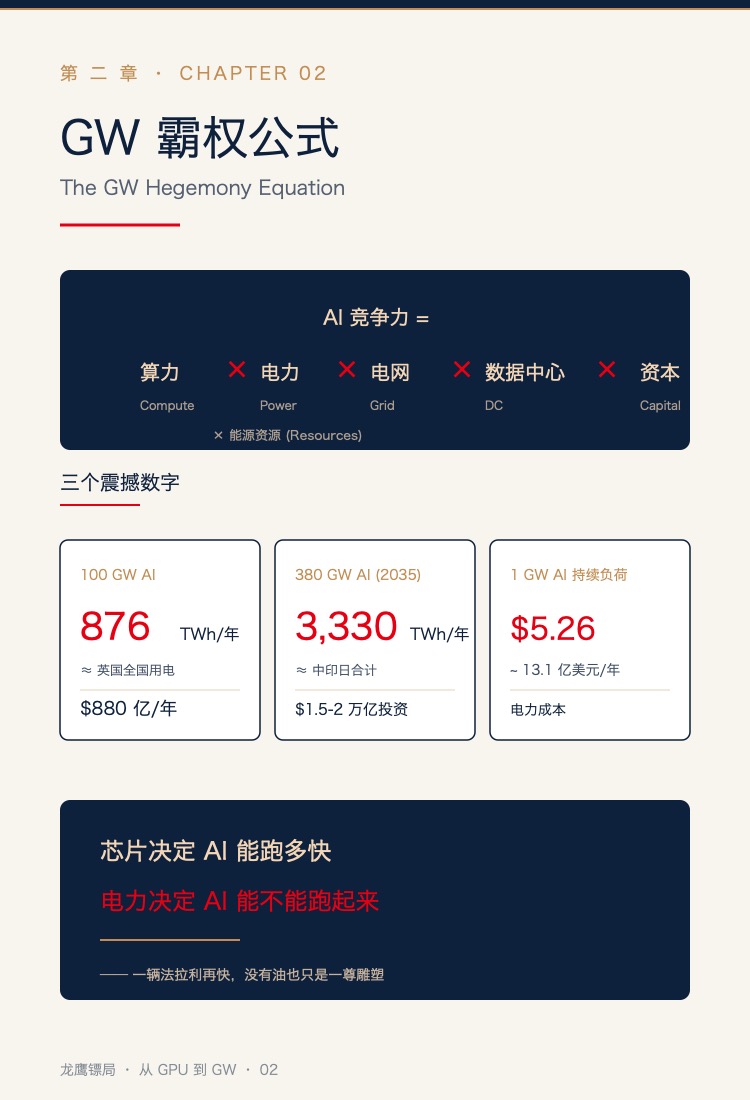

GW 霸权公式

要回答这个问题,我们得先回到一个更宏大的视角。

历史上,每一次产业革命都伴随着一个”被忽视的瓶颈”。

18 世纪,蒸汽机的瓶颈是煤炭运输;19 世纪末,电灯的瓶颈是电网铺设;20 世纪,汽车的瓶颈是石油供应链;21 世纪第一个十年,互联网的瓶颈是光纤入户。

每一轮”基础设施革命”都有一个共同特征:

真正的瓶颈,往往出现在技术爆发的下半场。

当所有人都盯着最炫目的技术(比如蒸汽机、电灯、汽车、互联网)时,决定胜负的反而是那些”看起来很土”的硬件——煤炭、电网、石油、光纤。

AI 也不例外。

2023-2024 年,市场最稀缺的资源是 GPU。一颗 H100 能让初创公司估值翻倍,让大厂豪掷千金。但到了 2025-2026 年,GPU 依然重要,但它已经不再是唯一的瓶颈。

一个新的瓶颈矩阵正在浮现:

AI 竞争力 = 算力 × 电力 × 电网 × 数据中心 × 资本 × 能源资源

我把这个公式叫做”GW 霸权公式”——未来的 AI 竞争,不是比谁买更多 GPU,而是比谁能以最低成本、最快速度、长期稳定地获得 GW(吉瓦)级电力。

这里的关键单位是 GW

1 GW = 10 亿瓦,相当于一座大型核反应堆的装机容量,或者约 100 万户美国家庭的峰值用电。

听起来很抽象?但当我们把未来的 AI 能耗”翻译”成日常语言,画面就清晰了:

  • 100 GW AI = 876 TWh/年 = 880 亿美元/年电费 约等于英国全国的用电量
  • 380 GW AI(2035 年基准情景)= 3,330 TWh/年 = 1.5-2 万亿美元能源基础设施投资 约等于中国 + 印度 + 日本全年用电总和
  • 1 GW AI 持续负荷5.26-13.1 亿美元/年电力成本

(ps: 你可以简单理解为——未来每多 1 GW 的 AI 算力,每年就要多花 10 亿美元的”电费”。这意味着一个 10 GW 的 AI 数据中心,每年的”电费账单”就是 100 亿美元起步。)

这就是为什么我说,“GW 霸权”才是 AI 时代的真正战场。

有人可能会跳出来说:你这就把电力夸得没边了。芯片才是 AI 的核心啊,怎么变成电力了?

这个反驳很常见。但请注意一个根本区分——芯片决定的是 AI 能跑多快,电力决定的是 AI 能不能跑起来

一辆法拉利再快,没有油也只是一尊雕塑。同样的道理,NVIDIA H100 再强,没有变压器也只是一块昂贵的硅。

而 2026 年的现实是:硅谷拿着满手的硅(GPU),却等不来变压器把电送进来。


三、三个真实发生的产业故事

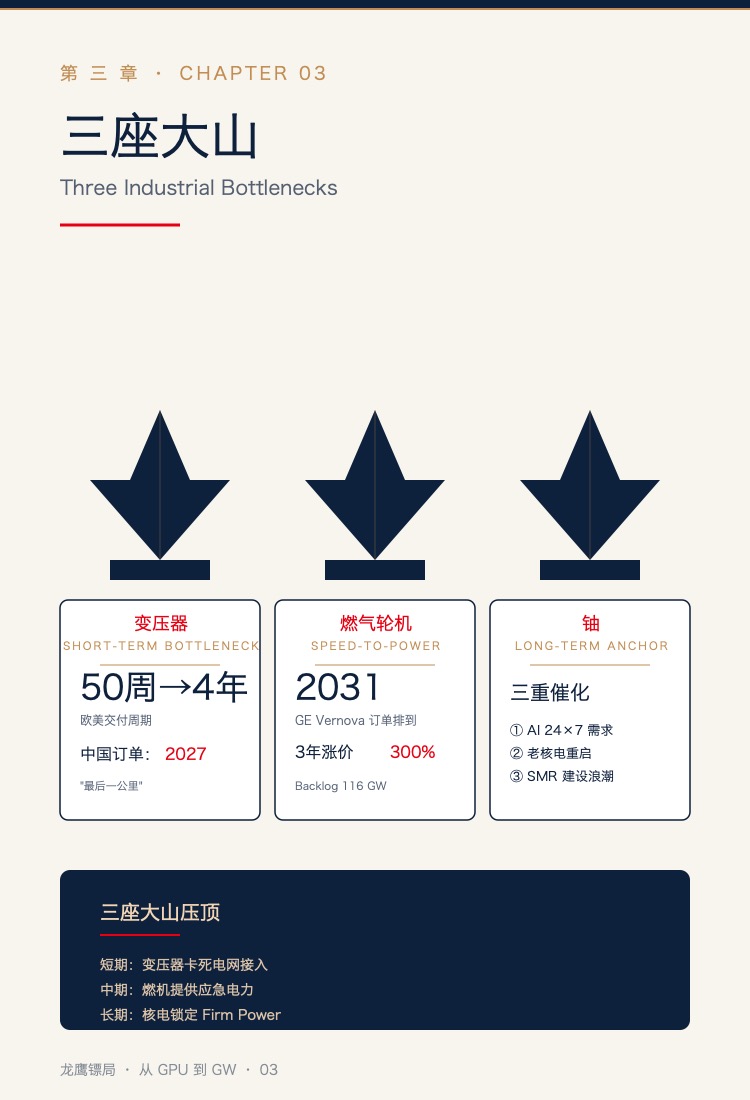

三座大山:变压器 / 燃机 / 铀

既然 GW 如此重要,那它为什么稀缺?

让我们看三个真实发生的产业故事。

故事一:变压器——一台等两年

2026 年初,《新浪财经》的报道刷屏:“一台变压器等两年?中国厂商连夜赶工,AI 算力逼疯全球电网”。

这并不是夸张。

根据韩国 Digital Today 的统计,欧美电力变压器的交付周期已经从过去的 50 周拉长到最长 4 年。中国厂商的订单则已经排到了 2027 年

变压器是电力系统的”转换器”——把高压电变成数据中心需要的低压电。一座 1 GW 的 AI 数据中心,需要几十台大型变压器。

问题在于,变压器的产能扩张速度远远跟不上 AI 数据中心的建设速度。一座新建的变压器工厂,从立项到投产需要 3-5 年;而一座 AI 数据中心,从立项到通电只需要 18 个月。

于是就出现了一个荒谬的场景:GPU 已经买到了,厂房已经建好了,但变压器还在工厂里排队生产。

这就引出了我提出的一个原创概念——“三里岛悖论”:一个国家可以造出全球最先进的核电站,却等不来一个能让它并网的变压器。

(ps: 这就是”基础设施的最后一公里”——它不在最显眼的地方,却往往决定了整条链路的生死。)

故事二:燃机——订单排到 2031 年

如果说变压器是”电力入户的瓶颈”,那么燃气轮机就是”AI 数据中心的应急电源”。

2026 年 7 月,《21 财经》的报道刷屏:GE Vernova 的大功率燃气轮机订单已经排到了 2031 年,3 年涨价约 300%,全球 backlog 攀升至 116 GW

为什么?

因为当电网容量不足时,AI 数据中心必须自建发电——而 Speed-to-Power(快速获得电力)的能力,是 AI 时代的新核心命题。

核电太慢(建设周期 5-10 年);

光伏太依赖天气(夜间无电);

风电同样波动大;

唯一能”立等可取”的,就是天然气发电。

这就是为什么 GE Vernova 的燃机订单爆满——AI 数据中心在”自建发电厂”。这听起来很反直觉——本应”轻资产、数字化”的 AI 公司,正在变成”重资产、能源密集型”的传统基建玩家。

故事三:铀——核电产业链的三重催化

如果说变压器和燃机是”短期瓶颈”,那么铀就是”长期瓶颈”。

2026 年上半年,铀价重启上涨。东方财富的研究报告总结出核电产业链的”三重催化”:

  1. AI 数据中心的 24×7 稳定电力需求
  2. 三里岛等老旧核电的重启(Microsoft 等科技巨头签下 20 年长约)
  3. 新一代核电项目(SMR 模块化反应堆)的建设浪潮

核电是 AI Firm Power(稳定可调度电力)的最优解。

(ps: “Firm Power”是电力行业的专业术语,指的是”不管什么天气、不管什么时段,都能稳定提供的电力”。这和光伏、风电的”间歇性电力”是相对的。AI 数据中心需要 24×7 不间断运行,所以它对 Firm Power 的需求极高。)

当光伏的 LCOE(平准化度电成本)已经低到 20-45 美元/MWh 时(中东地区),为什么大家还要烧钱去重启核电?

因为 LCOE 不是 AI 关心的问题——Firm Power Cost 才是。

AI 不在乎电价是 30 还是 80 美元,AI 在乎的是:能不能一年 365 天、每天 24 小时都有电。核电、配储能的燃电,才能给出这个答案。


四、谁能在”GW 战争”中胜出?

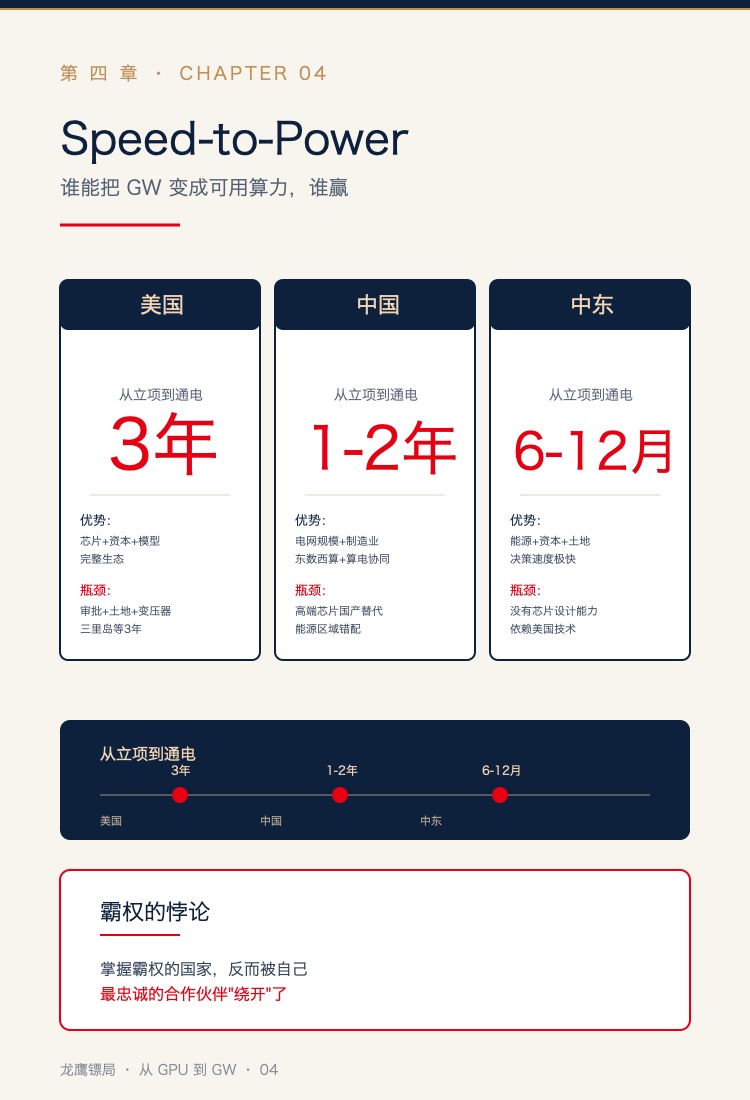

Speed-to-Power:三国时间对比

三个产业故事讲完,问题就来了。

(ps: 我们不去对比那种星号满天飞的国家能力表——那种东西看着全面,其实什么也说明不了。我们换个角度:问问真实世界的决策者会怎么选。)

美国:什么都有,但要等三年

美国什么都有。

芯片侧有 NVIDIA、AMD、Google TPU、AWS Trainium、Microsoft Maia、Meta MTIA;资本侧有五大 Hyperscaler(Microsoft、Amazon、Google、Meta、Oracle)2026 年 CapEx 超过 8,000 亿美元;模型侧有 OpenAI、Anthropic、xAI、DeepMind;数据中心从德州到俄亥俄到路易斯安那遍地开花。

但美国什么都”贵”。

硅谷工程师年薪百万美元,加州电价全美最贵,土地审批 3-5 年。一个 AI 数据中心从立项到通电,平均要等 3 年

三里岛核电的重启就是典型——一座已经存在的核电站,从签约到并网还要再等 3 年。

中国:另起炉灶,但要 1-2 年

中国的路径不一样。

芯片用华为昇腾、阿里平头哥、百度昆仑、寒武纪的国产替代方案;电网用全球规模最大的特高压网络;算力跟着绿电走。

2025-2026 年,乌兰察布从一座默默无闻的内蒙小城,一跃成为中国 AI 算力的新枢纽——只用了 2 年。阿里云超节点实例率先落地,全国首个大规模”算电协同”绿电直供项目在宁夏中卫并网。

(ps: “算电协同”是个新词——不再是简单的”数据西部运算”,而是”算力跟着绿电走”。哪里的电最便宜、最清洁,算力就去哪里。)

但中国也有软肋:高端芯片仍依赖外部,先进制程的国产替代尚需时间;能源区域错配(东部算力需求 vs 西部能源资源)也是结构性挑战。一个典型 AI 数据中心从立项到通电,平均要 1-2 年

中东:什么都没有,但只要 6-12 个月

中东什么都没”自给”。

没有芯片设计能力,没有电网优势,没有本土人才市场。但中东有三样别人给不了的东西——沙漠里铺满光伏、地下抽着天然气、主权基金手里攥着上万亿美元。

于是你看到一个奇怪的现象:Stargate UAE 从 2025 年 5 月签约到 2026 年 Q3 首期 200 MW IT 容量上线,只用了 1 年多一点;沙特 HUMAIN 从 2025 年 5 月公司成立到第一阶段数据中心开建,只用了 6 个月

为什么这么快?

因为中东没有”硅谷的反对者”——没有环保组织、没有社区听证会、没有州与州之间的输电博弈。沙漠里铲平一块地,主权基金打一笔钱,美国科技公司带技术进场,18 个月后 AI 数据中心就开始运转。

三组数字告诉我们什么?

把这三组数字摆在一起看:

地区从立项到通电关键瓶颈
美国3 年审批、土地、变压器
中国1-2 年国产芯片、能源错配
中东6-12 个月没什么瓶颈

AI 时代的真正竞争,不是比谁”什么都有”,而是比谁能把 GW 变成可用算力的速度最快。

(ps: 这就是 Speed-to-Power 的真正含义——决定胜负的,往往不是筹码的厚度,而是出牌的速度。)

所以你看到一个耐人寻味的现象:美国科技巨头(OpenAI、Microsoft、NVIDIA、Oracle)正在把最先进的 AI 数据中心建在阿布扎比,而不是建在加州。

这是”霸权的悖论”——掌握霸权的国家,反而被自己最忠诚的合作伙伴”绕开”了。


五、从”石油-美元-美军”到”算力-电力-资本”

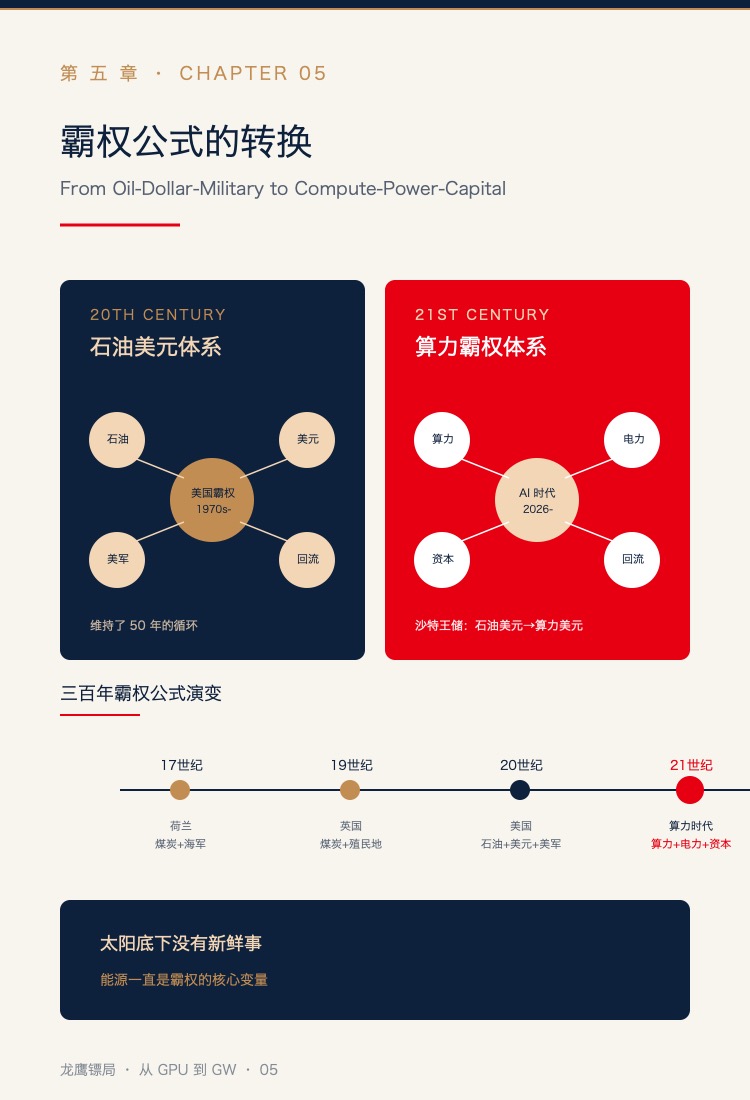

霸权公式的转换

看完三个地区的对比,你可能会问:

这不就是”AI 版的能源博弈”吗?和当年石油美元体系有什么区别?

恭喜你,答对了。

历史上,每一轮霸权体系的背后,都有一个”能源锚”。

17 世纪的荷兰,靠煤炭和海军霸权建立了第一个现代金融帝国;

19 世纪的英国,靠煤炭 + 海军 + 全球殖民地建立了”日不落帝国”;

20 世纪的美国,靠石油 + 美元 + 美军建立了”石油美元体系”——

中东石油 → 美元回流 → 美国国债融资 → 美国军事保护 → 中东石油继续用美元结算

这个循环维持了 50 年。

但现在,AI 正在重构这个循环。

新的霸权公式是:

算力霸权 = 廉价电力 × 完整芯片链 × 深度资本池

旧的”石油-美元-美军”三元结构,正在被”算力-电力-资本”三元结构取代。

中东看得很清楚。

沙特王储 2025 年 5 月推出 HUMAIN 时说过一句意味深长的话:

“沙特不希望再做一个单纯的石油出口国。我们要用石油美元换算力美元。”

(ps: 翻译成人话就是——过去 70 年,沙特把石油卖给美国,换回美元和美国保护;未来 70 年,沙特要把绿电卖给美国科技巨头,换回 AI 时代的”入场券”。)

这是一个范式转换。

旧的霸权公式里,美国是”消费者”——它消费中东石油、消费全球商品、消费全球资本。

新的霸权公式里,美国也是”消费者”——它消费中国光伏、消费中东绿电、消费台湾芯片、消费全球资本。

但区别是:美国不再是唯一的”供给者”——它必须依赖全球能源和全球供应链来维持自己的 AI 霸权。

这就是为什么”算力霸权”比”石油霸权”更脆弱。

(ps: 太阳底下没有新鲜事——能源一直是霸权的核心变量。从煤炭到石油,从石油到电力,每一次”载体”的转换,都伴随着霸权格局的重新洗牌。AI 时代也不例外。)


六、回到那台等两年的变压器

写到这里,让我们回到开头的那个意象——变压器。

2026 年,全世界都在抢 GPU。

但 NVIDIA 自己在抢变压器。

三里岛的核电要重启,最后一公里是变压器。

Stargate UAE 200 MW 第一阶段能上线,关键约束是变压器。

乌兰察布的 AI 数据中心要并入”东数西算”,瓶颈也是变压器。

未来十年,最稀缺的资源不是算法,不是数据。

甚至不是 GPU。

最稀缺的,是 GW 级稳定电力。

是一台还在工厂里排队的变压器。

是三里岛核电重启前要等的那个输电项目。

是一台已经下了订单但要等 5 年才能交付的燃气轮机。

谁能解决这些”看起来很土”的硬件问题,谁就能在 AI×能源的复合超级周期中占据财富的新版图。

(ps: 从 GPU 到 GW,不是数字游戏,而是范式转移。)


“每一个伟大的时代,都有一个被忽视的’最后一公里’。18 世纪是煤炭运输,19 世纪是电网铺设,20 世纪是石油管道,21 世纪是——变压器。”


(完)

下篇预告:《算力的解剖图:一张图看懂全球 AI 产业链的真实结构》——当我们说”AI 算力”的时候,我们到底在说什么?为什么 NVIDIA 不能孤立运转?为什么 HBM、CoWoS、电力比 GPU 更稀缺?第二篇,我们将拆开一台 AI 服务器,看看它到底由哪些”零件”组成。


参考资料

  1. CNBC: Nvidia’s Kyber rack system delayed to 2028 over manufacturing snags
  2. Forbes: Whoever Wins AI Will Count Transformers, Not Nvidia Chips
  3. Reuters: Delayed transmission projects blocking speedy Three Mile Island restart
  4. Pennsylvania Capital-Star: Transformer delivery brings Three Mile Island restart one step closer to reality
  5. TrendForce: AI Server Shipments Forecast Raised to Nearly 31% YoY in 2026
  6. McKinsey: The cost of compute: A $7 trillion race to scale data centers
  7. IEA: Energy and AI Report
  8. 21 财经:三年涨价 300% 还一机难求!“订单排到 2031 年”
  9. 新浪财经:一台变压器等两年?中国厂商连夜赶工,AI 算力逼疯全球电网
  10. NVIDIA: HUMAIN and NVIDIA Announce Strategic Partnership
  11. OpenAI: Introducing Stargate UAE
  12. 国家能源局:算电协同:从”概念”到”落地”的加速跑
  13. 东方财富:铀价重启上涨,核电产业链迎来三重催化
  14. 投资/行业分析/全球AI高端算力供给规模与分布结构分析.md
  15. 投资/行业分析/2026-2035_全球AI算力_电力地图与经济学模型.md
